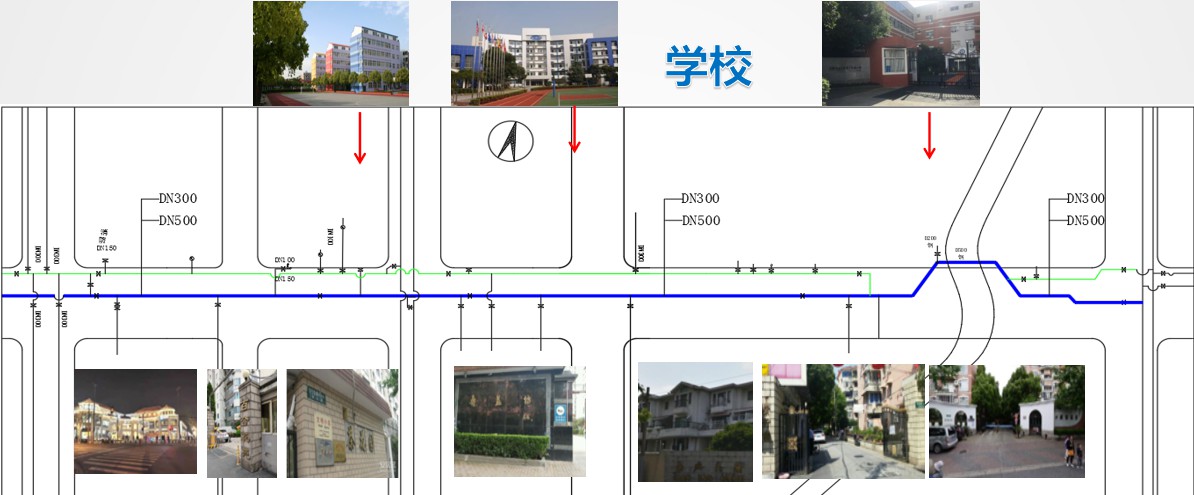

該路段地處交通要道且周?chē)芫€(xiàn)復雜,為減少施工過程中對交通、環境和施工周期等因素影響。
DN500總長度1107米,分為東西兩標段,分別是550米和557米。原管道是上世紀八十年代末埋設鑄鐵管,管齡超過30年,管道老化漏損嚴重,爆管隱患較高,屬于亟需更新替換的高危老舊管網。
沿線學校社區密布,周邊居民對施工所產生的交通環境出行等影響高度關注,文明施工要求很高。
地下管線復雜,短短一公里有11個支管改接,5個直路閥,1座橋管,8個彎管。
需借助旁邊DN300實施前期搭接和后期返接兩輪翻排,程序繁復。
工程共開挖19個工作井。全線實施夜間一體化施工。從外部環境和內在難度,都是一塊“硬骨頭”。

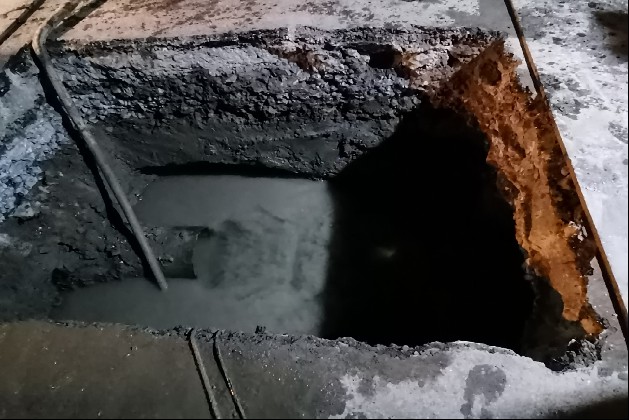

臨時搶修開挖一個工作坑截取一段管道查看內部結垢嚴重,嚴重影響居民的用水質量,路段位于交通要道且周?chē)芫€(xiàn)復雜,不利于開挖,故采用非開挖FIPP熱塑成型修復工藝進行修復。

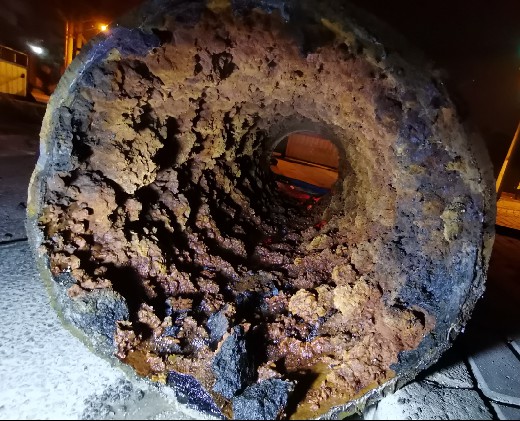

管道內部情況

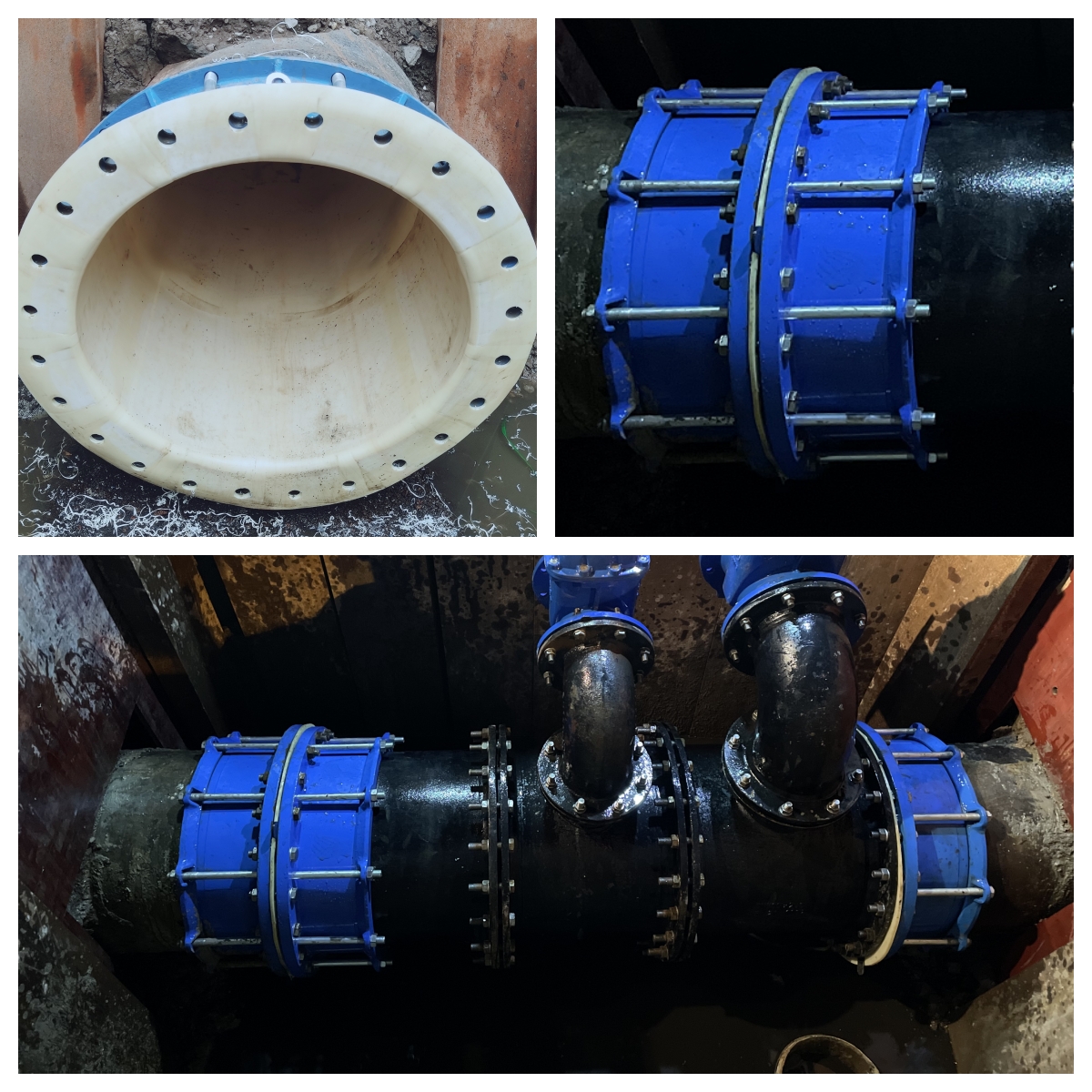

經多方案必選后,本工程決定采用熱塑成型內襯修復技術對該段管道進行修復加固,本次施工過程中采用專用清洗設備對原有管道表面的結垢、凸起進行了清理,為襯管的拉入創(chuàng )造了條件,避免了襯管在拉入過程中發生破裂。采用熱塑成型內襯修復技術施工完后,對管道端口進行了翻遍處理。施工情況如圖所示:

下圖是管道修復前修復后的對比圖片(包括橋管30度拐彎、DN500-DN1000管徑等)
材料鏈接:熱塑成型修復(供水)
